摘要:我国海上新动力装机总量已超过欧洲,居全球首位,次要规划在国内用电负荷集中区域。目前,海下风电机组大型化、项目规模化成为趋向,部分项目受益于地方补贴完成平价上网;海上光伏处于起步阶段,尚未完成平价。本文梳理了海上新动力350vip葡亰集团的国家政策导向,分析了行业350vip葡亰集团趋向及将来需关注的成绩,进而提出商业银行投融资策略建议,即优选项目股东和实践控制人,关注区域350vip葡亰集团消纳均衡、质保期后的运维服役成本等影响项目经济性的关键要素,提早做好谋划规划。
关键词:海上新动力;海下风电;海上光伏;平价;投融资策略
原文刊发于《古代金融导刊》2023年第4期
文章作者:中国工商银行信贷与投资管理部行业三处副处长 罗宇
一、海上新动力产业350vip葡亰集团现状
(一)海上新动力在我国350vip葡亰集团装机中规模较。邮谐》荻羁,我国海上新动力总量已超过欧洲,居全球首位
海上新动力次要包括海下风电和海上光伏。海下风电方面,英国、德国、荷兰和丹麦等欧洲国家是全球先行者,2021年以前海下风电装机规模处于领先地位,2021年我国海下风电装机总量初次超过英国。至2022年末,全球海下风电在风电总装机中占比约6%,其中我国海下风电累计装机30.51GW,占全球份额44%,居全球首位,英国、德国和荷兰排名紧跟我国,我国装机已超过上述三个国家累计装机总和;2022年全球海下风电新增装机在风电总新增装机中占比约6%,其中我国新增海下风电装机5.2GW,占全球份额超过70%,居全球首位。
海上光伏方面,当前全球各国均处于起步阶段,2022年全球以海上光伏为主的水面光伏在全部光伏新增装机中占比约2%,全球累计装机不到5GW。按照确权用海面积估算,我国在该领域装机总量不到2GW,已位居全球首位,但目前国内海上光伏次要以水面、滩涂和近岸的固定桩基式项目为主,尚无离岸5公里以上项目,漂浮式项目则次要以湖面及水库光伏为主,山东省提出将在“十四五”和“十五五”时期推行海上漂浮式项目。
(二)我国海上新动力次要规划在用电负荷集中区域,当前已进入无补贴平价阶段
我国海上新动力均位于东部沿海地区,超过95%的装机分布于江苏、广东、福建、浙江、辽宁、上:蜕蕉绕吒鲅睾9ひ涤玫绺汉杉惺》,次要缘由:一是沿海风光资源禀赋好,350vip葡亰集团海上新动力在有效利用资源禀赋的同时,还能带动地方产业链制造环节350vip葡亰集团。二是东部省份陆地土地稀缺、合规性要求高,当地政府为完成新动力装机增长规划和非水可再生动力消纳考核,有拓展海上新动力的需求。三是缓解当地用电负荷增长压力。东部沿海为我国次要工业负荷中心,就近建设海上新动力可进步区域内动力自给率,有效支持当地工业用电需求。
海下风电方面,2007年我国首座项目并网发电,随着技术提升和经验积累,目前已从示范项目350vip葡亰集团到无补贴平价阶段,2021年起新核准项目的上网电价已进入无国家补贴的竞价阶段。海上光伏方面,我国对此类项目按照陆地各类资源区集中式光伏上网电价管理,2021年后也已进入无补贴平价阶段,多数地区按照当地燃煤发电基准价执行。
(三)海下风电产业链基本完成国产化,机组大型化、项目规模化成为趋向,单位建设成本区域间存在差异,部分项目受益于地方补贴已完成平价
海下风电项目类型次要包括单桩、导管架和漂浮式三类,分别对应从近海到深近海等不同阶段。从已投建运营的项目类型看,运用较多的是单桩和导管架项目。其中,单桩占比最大、导管架项目逐渐增多,而漂浮式海下风电次要适用深近海项目,由于技术尚未完全成熟,运用较少(详见表1)。当前全球漂浮式装机规模仅200~260MW,在海下风电装机中占比不到0.5%,我国仅有2个项目、11.7MW投运,分别为:三峡阳江沙扒海下风电场投运的5.5MW“三峡引领号”,以及中国海装投运的6.2MW“海装扶摇号”。

从已投建运营项目的国产化、大型化程度看,目前国内项目部件90%以上已完成国产化,近两年机组大型化提速。大功率、大叶片风机以及大规模集中式开发能有效降低海下风电度电成本,当前多数定标机型在7~8MW之间。2022年我国下线的新型海风机组均匀单机容量达11.5MW,业内普遍估计,到2025年最大单机容量可达20MW。

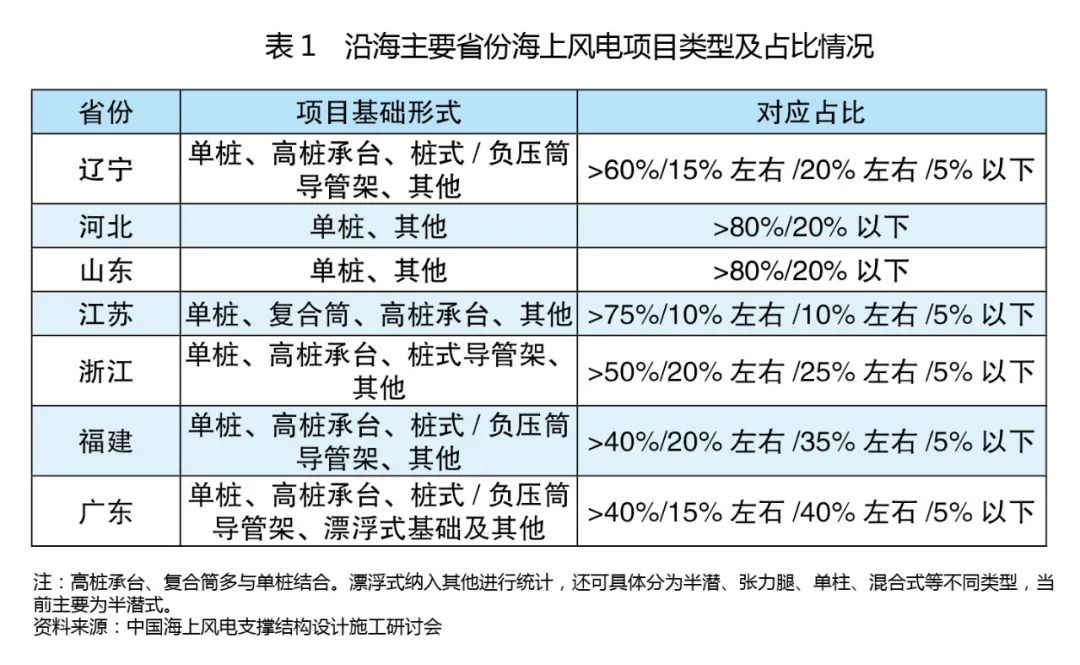

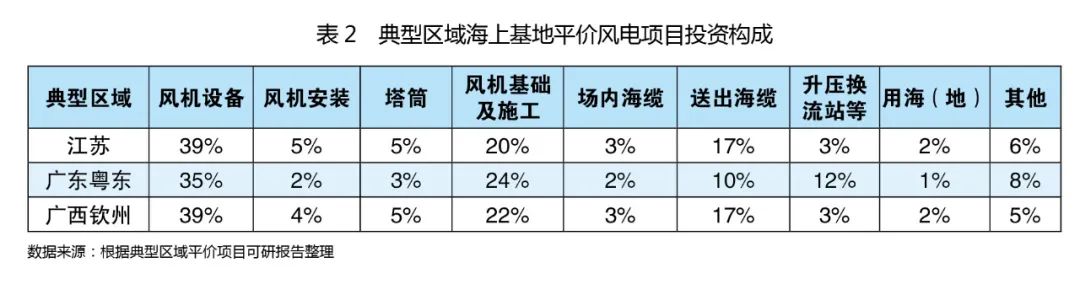

从项目建设成本看,次要集中在风电机组、基础及施工安装、海缆等部分,以上三项投资占总投资70%~80%。随着技术进步和规模化350vip葡亰集团,海下风电项目单位建设成本已由2007年2.67万元/KW下降至2022年的近海1~1.4万元/KW,深近海1.4万元/KW。从部分达到平价程度的项目看,受资源、地质和开发规模等要素影响,不同地区项目达到平价程度,对应的单位建设成本和构成占比存在差异。例如,山东、江苏、浙江对应平价项目,单位建设成本估计在1~1.2万元/KW,福建在1.3~1.45万元/KW,广东在1.2~1.6万元/KW,海南在1.1~1.25万元/KW。受益于地方补贴,当前已有部分项目建设成天分够满足平价上网。

(四)海上光伏尚在起步阶段,有待规模化项目验证商业可行性,尚不具备平价条件
海上光伏项目类型次要包括桩基式和漂浮式两类,均处于起步阶段。其中,桩基式项目将发电设备固定在近海或滩涂区域,适用于水深较浅的海域,技术和经济性不适用深海;漂浮式项目则以浮体、系泊和锚固部件替代了桩基,海洋环境对浮体和锚固部件要求较高。
从项目建设成本看,海上光伏单位建设成本远高于地面集中式光伏0.4万元/KW的程度,暂不具备平价条件。其中桩基式项目招标价格在0.5万元/KW,实践上为了抗台风和海冰推力,预制管桩直径达600毫米、总长度25米,远超陆地渔光和农光互补规格,部分项目还需求额外建筑防洪堤坝,综合建设成本接近1万元/KW。漂浮式项目当前建设成本约为1万元/KW,装机规模增至50万KW,才可能摊薄至0.4万元/KW。
(五)海上新350vip葡亰集团企业以大型350vip葡亰集团央企和地方动力350vip葡亰集团350vip葡亰集团350vip葡亰集团集团为主,近年来海下风电开发主体趋于多元化
与陆上新动力相比,海上新动力技术和资金壁垒更高,是大型350vip葡亰集团企业投资热点领域,开发商集中在大型350vip葡亰集团央企以及地方动力350vip葡亰集团350vip葡亰集团350vip葡亰集团集团。
海下风电方面,排名前五的企业为三峡350vip葡亰集团350vip葡亰集团350vip葡亰集团集团、华能350vip葡亰集团350vip葡亰集团350vip葡亰集团集团、国电投、国家动力和中广核,累计装机容量占比分别为16.2%、13.7%、13.7%、11.9%和10.7%,合计装机占比为66.2%。此外,广东动力、浙江动力、福建能投、江苏国信、山东动力、河北建投等地方动力企业以及协鑫、明阳等设备(产业链)制造企业也积极参与投建,开发主体趋于多元化。
海上光伏方面,已投产项目均为桩基式、滩涂地带项目,架设光伏板的方式与陆地光伏类似,建设和运营均比照陆上光伏管理,差异在于打桩深度与防洪堤建筑。漂浮式项目均处于示范性实验阶段,投建主体全部为大型350vip葡亰集团央企和地方动力350vip葡亰集团350vip葡亰集团350vip葡亰集团集团,其中山东省规划较为明确,提出2023年开工470万KW、并网385万KW。
二、国家政策导向和将来350vip葡亰集团趋向
(一)有序推进海上新动力建设,突出重点区域基地建设
海下风电方面,国家明确有序推进海下风电基地建设,开展省级海下风电规划修订,优化近:O路绲绻婊,积极推进近海风电规模化350vip葡亰集团,完善深近海风电开发建设管理,探求集中送出和集中运维模式,并在《“十四五”古代动力体系规划》中提出重点建设广东、福建、浙江、江苏、山东等海下风电基地。
结合国家和各地海下风电350vip葡亰集团目标,各省海下风电中长期规划装机规模已超300GW,其中“十四五”时期计划装机规模约64GW,是“十三五”装机规模的6倍,广东、海南、江苏、山东等4个地区规划居全国前四。目前广西、海南、山东、上!⒏=、广东等6个地区的规划已获得国家动力局批复,江苏、河北、浙江、辽宁正在推进规划复函,以海下风电平价阶段的投资开发成本1.2万元/KW测算,估计将来3年我国海下风电建设融资需求超过3000亿元。
海上光伏方面,国家层面尚未出台明确的计划装机规!Q睾V氐闶》萁錾350vip葡亰集团确:到2025年,海上光伏达到1200万KW左右,次要包括“环渤!⒀鼗坪!彼蚯呒逗I瞎夥。其中“环渤!焙I瞎夥毓补婊≈31个,总装机规模1930万KW。其中,光伏场址20个,装机规模1410万KW;“风光同场”场址11个,装机规模520万KW。“沿黄!鼻蚯呒逗I瞎夥毓婊≈26个,装机规模2270万KW。其中,光伏场址9个,装机规模950万KW;“风光同场”场址17个,装机规模1320万KW。
(二)新核准项目实施竞争性配置,不再享用国家补贴,部分省市出台地方补贴接续措施
从国家补贴层面看,海下风电方面,2019年5月21日,国家发改委印发《关于完善风电上网电价政策的告诉》,明确新核准项目经过竞争方式确定上网电价。2020年1月20日,财政部、国家发改委和动力局印发《关于促进非水可再生动力发电健康350vip葡亰集团的若干意见》,明确新增项目不再纳上天方财政补贴范围。海上光伏方面,2021年6月7日,国家发改委印发《关于2021年新动力上网电价政策有关事项的告诉》,明确对新备案集中式光伏电站地方财政不再补贴,实行平价上网。

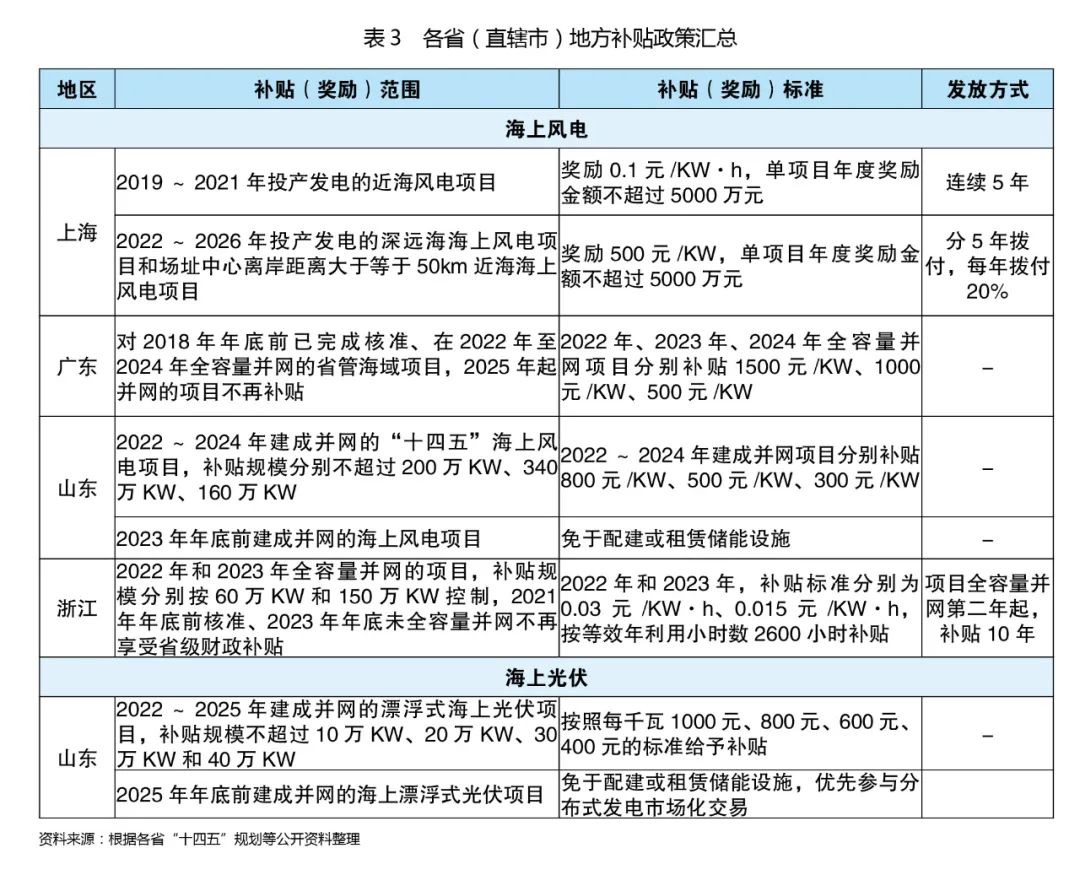

从地方补贴层面看,截至2022年末,上!⒐愣、山东和浙江等4个经济发达省市,在国家补贴到期后,出台了地方性海上新动力开发补贴扶持政策(详见表3)。其中,山东同时出台了海下风电和海上光伏两类项目补贴,其他省市仅出台了海下风电项目补贴。此外,为鼓励建设海下风电和漂浮式光伏,山东还明确:对2023年年底前建成并网的海下风电项目,以及2025年年底前建成并网的海上漂浮式光伏项目,免于配建或租赁储能设备。如按储能配置最低比例10%、2小时计算,山东2022年并网的海下风电项目可省400元/KW左右,再叠加800元/KW地方补贴,相当于投资成本最低可降至1万元/KW以内,达到平价所需程度。

(三)“十四五”时期海下风电和光伏开发仍以近海为主,“十五五”时期将走向深近海

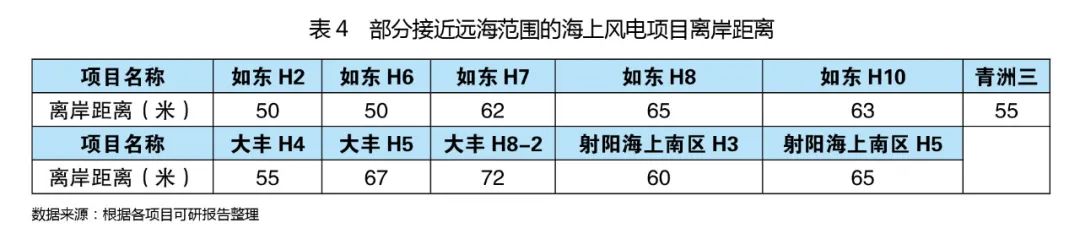

海下风电方面,从项目建设管理办法看,“十二五”时期,国家动力局和海洋局对海下风电建设提出了“双十”规定,次要适用省管海域。近期,国家动力局新动力司表示将出台《深远:O路绲绻芾戆旆ā,可能明确有关“双三十”的建设新规,即项目需满足离岸距离30公里或者水深30米的开发条件限制。从资源约束状况看,根据水规院估计,考虑到生态约束以及渔业、工业、交通运输、造地工程等要素,我国近海剩余可开发规模约70GW,部分项目离岸已达70米(详见表4),估计“十四五”可实施40~50GW,“十五五”近海场址资源将开发终了,走向深近海成为必然。

海上光伏方面,桩基式项目将发电设备固定在近海或滩涂区域,对连片开发区域地质要求较高,不利于放大单体项目规模摊薄建设成本。漂浮式项目的浮体制造较海下风电更为简便,且适用于深近海广阔区域、易于放大项目单体规模摊薄建设成本,将来有望将成为海上光伏的主流方式。
(四)“十五五”地方补贴将到期,经过降本增效有望完成平价
由于海下风电和光伏产业对区域经济350vip葡亰集团有带动作用,且有助于地方政府完成非水可再生动力消纳责任目标,因此地方政府普遍在国补到期后,出台了地方性补贴政策。从各地补贴规则看,2025年后补贴将全部到期,将来经过技术创新、产业链完善以及规模化开发等措施,可能带动进一步降本增效,海下风电有望完成完全平价,海上光伏不确定性较大。
其中,海下风电方面,风机价格(不含塔筒)曾经下降到3000元/KW左右,相比此前6000元/KW以上的价格曾经下降50%以上。业内普遍估计,将来风机进一步大型化带来的降本空间幅度有限,建设成本下降的次要环节包括:施工(吊装、海缆敷设、基础施工、海上升压站)、设计、勘测、多产业交融350vip葡亰集团等方面。估计“十四五”末,近海项目单位建设成本可能完成1000~2000元/KW的下降,有望在地方补贴到期后支撑平价。

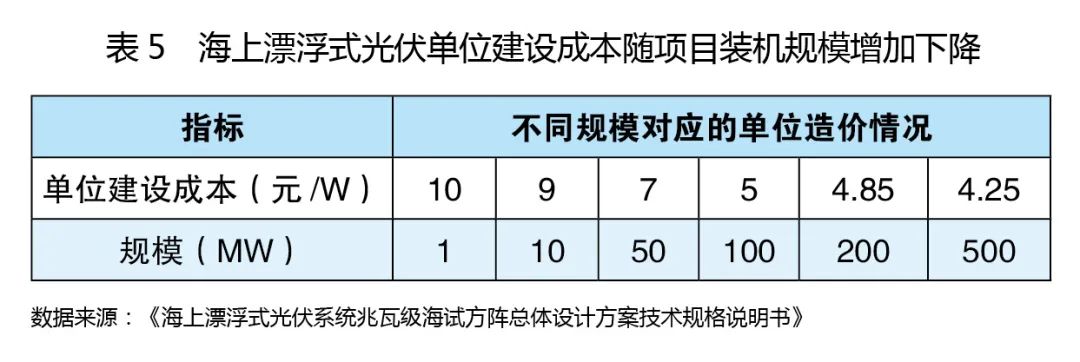

海上光伏方面,全体完成平价仍有一段距离,业内普遍以为取决于漂浮式项目技术和规模的提升。估计可由1万元/KW(对应1MW装机量)降至4250元/KW(对应500MW装机量,详见表5)。

三、海上新动力开发面临的次要成绩
(一)项目审批手续触及多个部门,海上新动力开发与其他海域资源开发存在一定矛盾
海上新动力选址和建设触及海洋、海事、航运、军事等多方面要素,不确定要素多,程序复杂,后期工作预备工夫长。项目开工前应获得有权部门颁发的核准(或备案)、环评、用!⒂玫、电网接入零碎等批复文件,触及军事用地(海),应征求并获得相关部门确认意见。例如,我国第一批的4个海下风电项目,曾由于海域运用权成绩,导致项目延期投产,建设成本上升。此外,海上通航、渔业、军事、发电等其他开发活动,通常具有排他性。我国尚未建立完善的体系去协调海上新动力与其他开发活动的矛盾,因此协调均衡各类开发活动,也成为海上新动力项目开发中面临的成绩。
(二)项目将来的运维和服役成本值得关注
我国海上新动力尚无长期运营经验和数据积累,全生命周期的运维成本和服役成本不确定性较大,面临难度大、经验少、应战多的成绩。例如,海下风电离岸距离较远,气候条件、潮汐变化复杂,运维操作和方案设计的难度远高于陆下风电,国内专业运维船短缺。目前海下风电年均运维成本约150元/KW,超过风机设备价格的一半以上,约为建设成本的30%~45%;机组服役费用折合单位成本约1000元/KW,占总投资6%~8%,以上两项费用合计占总投资比重约36%~53%,2022~2023年将出现第一批出质保期的海下风电项目,“十四五”后期到“十五五”,已投产的海下风电项目将陆续脱离质保期,需持续关注项目后续的运维和服役成本变动状况。
(三)项目建设风险较大,快速迭代晋级的设备质量仍有待工夫考验
海上新动力建设过程对施工要求较高,我国多数场站处于海洋和大陆性气候交替影响区域,气候变化大,频繁遭到台风、暴雨、潮汐影响,不利于海上新动力施工建设。例如,东南沿海1年的有效施工天数仅为150天左右,导致施工工期延伸、难度加大,开发成本添加。此外,海上新动力在设备防腐蚀、防台风、防撞击等方面要求较高,且快速迭代晋级的设备尚未经过长工夫、严厉的环境测试1,将来能否可靠波动运营存在不确定性。
(四)度电成本高于其他电源类型,面临一定市场消纳风险
海上新动力次要分布在东部沿海用电负荷集中区域,现阶段电网企业基本可保障电量全额收买,但是将来全量消纳可能面临一定应战。次要缘由:一是度电成本依然较高,超过煤电、水电、核电和陆下风光等各类电源,大部分项目仍需地方补贴,在市场化竞争环境下缺乏成本优势。二是将来项目大规模并网后,部分区域电网公司可能会根据用电负荷及电网波动性状况,限制海上新动力项目上网电量。三是广东、福建、浙江、江苏和辽宁等省后续新投产核电规模较大,而核电机组不参与调峰、机组利用率较高(通常超过7000小时),投产后将大量挤占海上新动力消纳空间。
(五)生态保护和环保风险
海上新动力项目建设过程中触及海底电缆铺设等一系列工程措施,对海洋生态环境,如海域水质、海洋生物、渔业消费、候鸟迁移等可能产生一定影响。随着国家环保监管趋严以及民众环保看法加强,海上新动力项目开发企业在生态修复、渔业补偿等方面投入有可能呈现下跌趋向。
四、商业银行投融资策略
(一)密切跟踪产业政策动态,加强对行业运转状况和企业350vip葡亰集团350vip葡亰集团运营状况的监测
海上新动力符合我国动力清洁低碳350vip葡亰集团趋向,将来规划和在建项目的规模较大。其中,海下风电绝对成熟,后续有望经过进一步大型化和规模化降本增效,完成完全平价,但是海上光伏尚处于产业化初期,仍存在单位建设成本高、运营经验缺乏等成绩,商业可持续性普通,随着项目开发向深近海拓展以及地方补贴政策的加入,项目建设运营难度较高,后续应密切跟踪国家和地方对相关领域可能出台的产业扶持政策,加强对行业运转状况以及企业350vip葡亰集团350vip葡亰集团运营状况的监测分析。
(二)突出“优选主体、有扶有控”的投融资导向,稳妥介入新项目
对海上新动力新建项目,应强化控股股东投资经验,择优支持行业头部350vip葡亰集团350vip葡亰集团350vip葡亰集团集团投建项目,关注项目海域运用权、军事用地(海)等要件的落实状况。考虑到细分子领域中的海上漂浮式光伏仍处于实验阶段、造价过高,应谨慎介入新建项目,对于确需介入的,准绳上要优选股东和实践控制人,落实好有效的担保缓释措施。
(三)针对项目投建运营中面临的成绩,前瞻性做好风险防备措施
一是跟踪监测区域350vip葡亰集团电量均衡和消纳空间,包括项目区域内核电及其他替代性电源项目建设及规划状况,充分考虑分流效应以及350vip葡亰集团市场化进程。二是关注项目海域条件对施工的影响,以及质保期后的运维服役成本,谨慎评价项目单位建设成本、发电小时数、上网电价等影响项目偿债才能的次要技术经济目标。
